새 햇빛발전소 건립

남해 미조중 새 햇빛발전소 건립 현장 방문 ('25.10.29.(목)) 동참할 분?

by 심상완 2025. 10. 23.

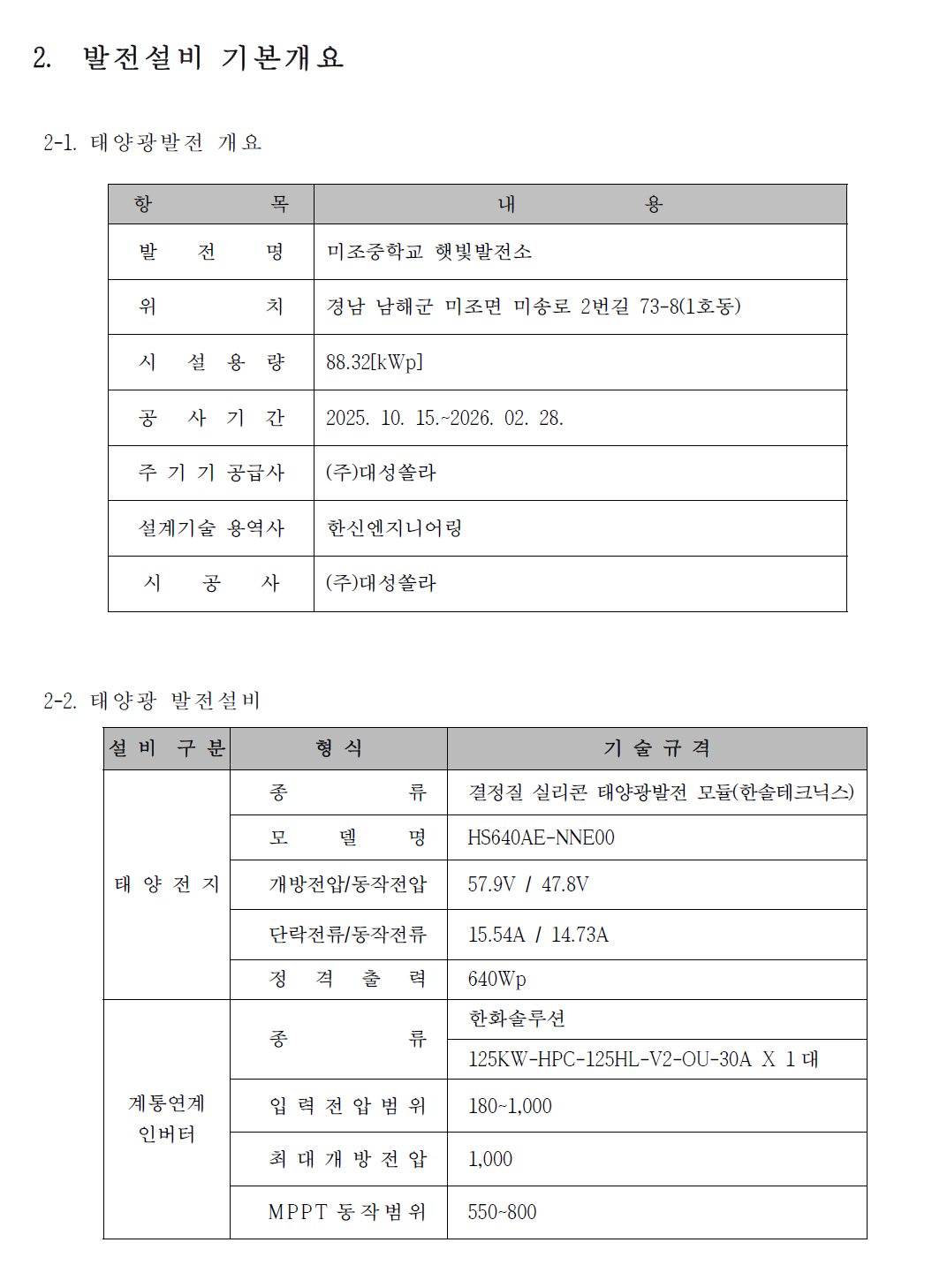

우리 조합의 제5호기 남해 미조중 햇빛발전소 시공사인 (주) 대성쏠라에서 11월 중에 공사를 한다는 착공계를 제출했습니다. 그간 약간의 우여곡절이 있었습니다. 무엇보다 설비 용량이  당초 145.92 kWp에서 88.32 kWp로 부득불 변경하게 되었는데 이로 인해 착공이 많이 지연되었습니다. 이로 말미암아 송태권 이사장을 위시해 여러분의 마음고생이 많았습니다. 하지만 이제 안전하고 원만한 공사 진행 등을 위해 우리 조합에서 2025년 10월 29일 (수) 남해 미조중학교를 방문해 공사 현장을 둘러보고 교장선생님 등을 면담, 협조를 요청할 계획입니다. 혹시 관심 갖고 함께 가실 분이 계시면, 미리 차편 자리 예약하기 바랍니다.

이날 (25.10.29(수) 오전 10:30경 창원에서 출발해, 남해에서 점심 식사를 한 다음 오후에 미조중을 방문(13:00 경 교장선생님과 면담)하고 당일 돌아올 예정입니다. (왕복 교통편, 점심 식사는 조합에서 제공합니다.)

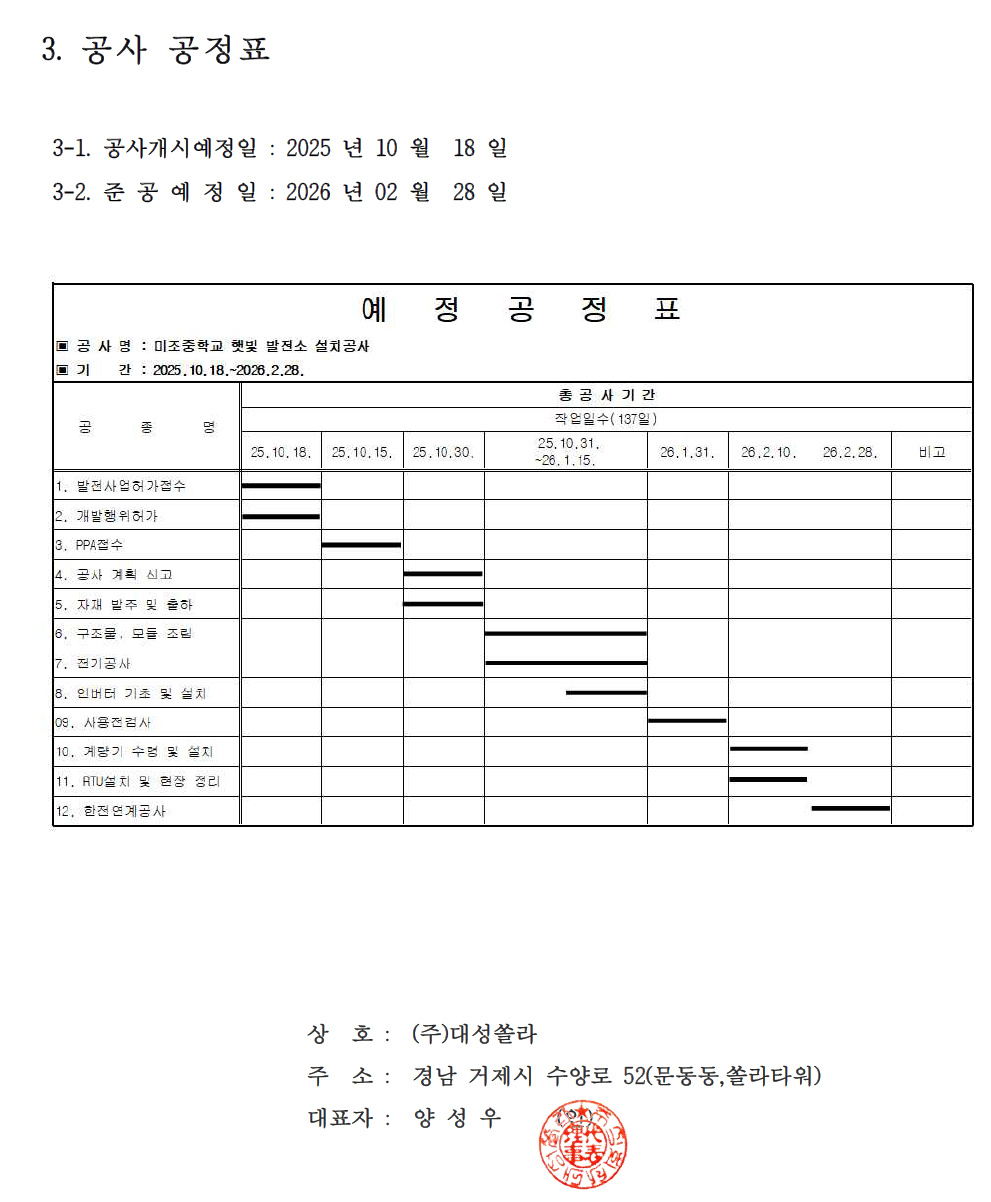

아래 공사 예정 공정표에 따르면, 준공 예정일은 2026.2.28. 내년 2월 말까지 계획대로 공사가 잘 진행될 수 있도록 성원 바랍니다. 어제 거제에서 다른 일로 대성쏠라 담당 과장님과 전무님에게서 듣기로, 실제로 물리적으로 설비 설치 등 공사의 작업 기일은 며칠 되지 않으나, 그런 작업을 마친 후 한전 계통 연계 및 사용전 검사 등의 기일이 많이 소요될 것이라고 합니다.
